Минэнерго: На Уч-Курганской ГЭС выполнено 25% параллельной реконструкции гидроагрегатов
Проект модернизации Уч-Курганской ГЭС продолжается, и на данный момент параллельная реконструкция гидроагрегатов №1 и №2 достигла 25% завершенности, согласно информации от Минэнерго Кыргызстана.
Основным подрядчиком выступает китайская компания CNEEC, работающая по второму пакету. На стройплощадке трудятся 110 специалистов.

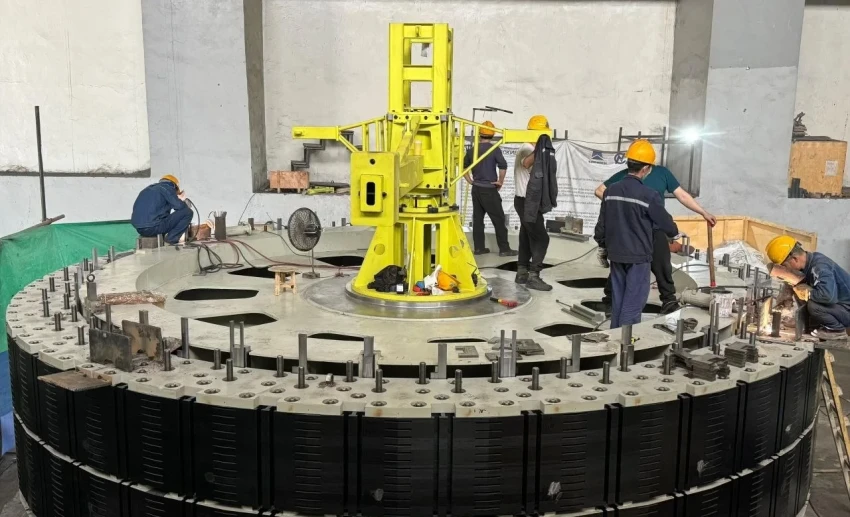

Что касается гидроагрегата №1, то здесь проводятся следующие работы:
- Установка и централизация камеры рабочего колеса;
- Подготовка к установке силовых трансформаторов и вспомогательного оборудования;
- Демонтаж завершен на 100%.
Гидроагрегат №2 также находится в активной фазе работы, где выполняются следующие задачи:
- Очистка и установка новых труб;
- Лазерная очистка металлических поверхностей турбинной шахты и восстановление спиральной камеры;
- Подготовка ротора для установки полюсов;
- Демонтаж завершен на 100%.
Реконструкционные работы активно продолжаются на всех гидротехнических сооружениях станции. В плотине осуществляется параллельная цементировка, а также бурение скважин по углам.
На отметке 542,0 м в верхнем бьефе демонтируются бетонные конструкции аварийно-ремонтных крышек гидроагрегата №2. В нижнем бьефе устанавливаются гидроприводы первичных водозаборных крышек №5 и №6, после чего планируется ремонт системы управления. Демонтированное оборудование временно хранится на складе и готовится к установке нового.
Главная цель текущей реконструкции заключается в увеличении производства электроэнергии, обновлении оборудования станции и улучшении работы энергосистемы страны.
По информации Минэнерго, после завершения реконструкции гидроагрегатов №3 и №4 в 2025 году общая мощность Уч-Курганской ГЭС вырастет с 180 МВт до 198 МВт. А в этом году, после завершения работ по гидроагрегатам №1 и №2, мощность станции составит 216 МВт.
Запись Минэнерго: На Уч-Курганской ГЭС выполнено 25% параллельной реконструкции гидроагрегатов впервые появилась K-News.
