Глава Минэнерго проинспектировал ход строительства Орто-Токойской ГЭС
В рамках рабочего визита в Иссык-Кульскую область, министр энергетики Кыргызской Республики Таалайбек Ибраев ознакомился с текущим состоянием строительства Орто-Токойской гидроэлектростанции.
Шакир Саидов, генеральный директор ОАО «Чакан ГЭС», предоставил информацию о ходе строительных работ, отметив, что они продолжаются согласно утвержденному графику, и на данный момент выполнено 75% от общего объема.

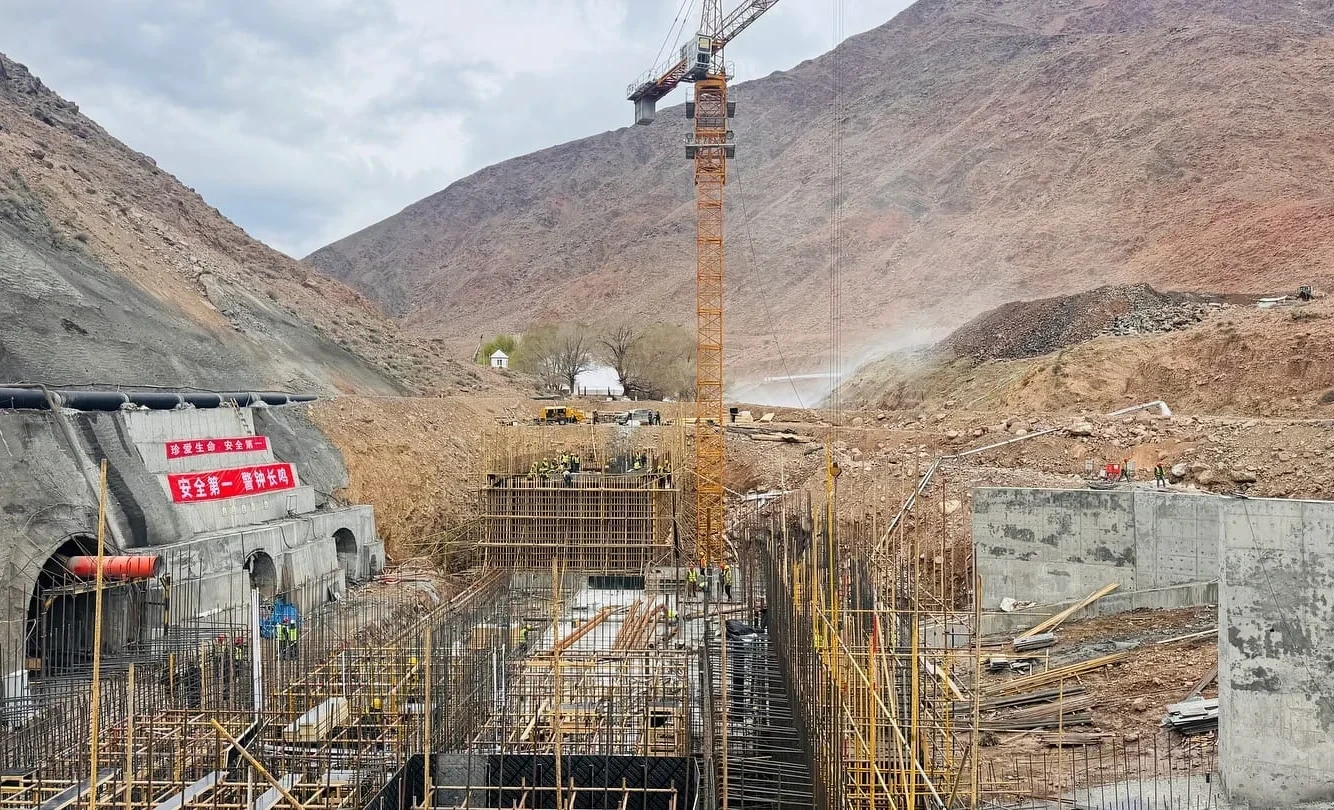

Он также добавил, что завершены работы по водоприемнику, что позволит обеспечивать накопление воды, а деривационный тоннель длиной 928 метров полностью пройден, при этом 624 метра уже забетонированы.
Министр акцентировал внимание на важности соблюдения сроков завершения строительства и дал указание генеральному директору усилить контроль за выполнением работ.
Следует отметить, что мощность Орто-Токойской ГЭС составит 21 МВт, а окончание строительства запланировано на первое полугодие 2026 года.
